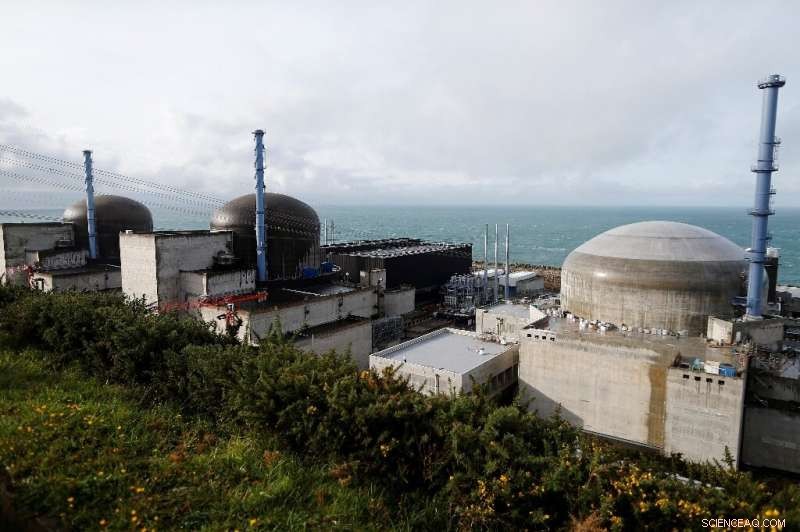

    Il cantiere del progetto European Pressurized Reactor (EPR)

    Un rapporto ufficiale ha criticato lunedì il gigante energetico francese EDF per la mancanza di una "cultura della qualità, " come si evince dagli enormi ritardi e dagli sforamenti dei prezzi in una centrale nucleare che sta costruendo da più di un decennio.

    La relazione è stata presentata al maggiore azionista di EDF, il governo francese, che richiedeva un urgente "piano d'azione" per migliorare gli standard dell'azienda e mettere online l'impianto tanto necessario.

    I ritardi nel sito di Flamanville, nel nord della Francia, si aggiungono a un massiccio superamento dei costi del progetto nucleare di Hinkley Point che EDF sta costruendo in Gran Bretagna e a un ritardo decennale per l'impianto di Olkiluoto in Finlandia.

    Il reattore European Pressurized Reactor (EPR) di EDF a Flamanville è in ritardo di sette anni e i costi sono più che triplicati a 12,4 miliardi di euro (13,7 miliardi di dollari).

    All'inizio di questo mese, la società ha affermato che la riparazione di saldature difettose sul reattore di Flamanville aggiungerà 1,5 miliardi di euro (1,6 miliardi di dollari) al prezzo già gonfiato.

    Quando Electricite de France ha iniziato a lavorare sul reattore nel 2007, la data di lancio era fissata per il 2012. Ora si guarda al 2022.

    Presentato da Jean-Martin Folz, ex capo della casa automobilistica PSA, Il rapporto di audit di lunedì ha evidenziato una perdita di competenza in EDF e ha criticato l'azienda per la mancanza di una "cultura della qualità".

    Il ministro dell'Economia Bruno Le Maire ha affermato che il rapporto ha sottolineato "un'inaccettabile mancanza di rigore" in EDF.

    Ha ordinato alla società di mettere in atto un piano d'azione entro un mese per portare il suo progetto nucleare ai "livelli più alti".

    L'amministratore delegato dell'EDF Jean-Bernard Levy, nella stessa conferenza stampa, ha detto di aver accettato i risultati e ha promesso che l'azienda "raddoppierà i suoi sforzi" per aumentare i livelli di abilità.

    Folz ha detto che nonostante i problemi, il progetto EPR ha dimostrato con successo la "rilevanza" della nuova tecnologia.

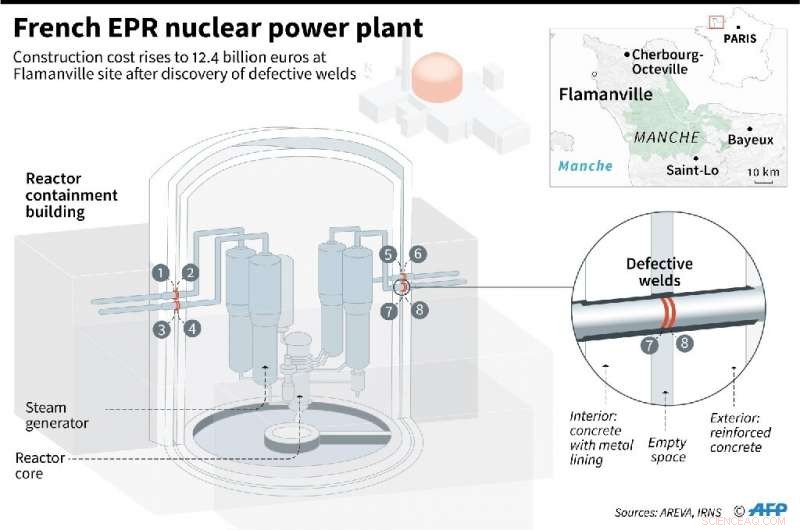

    Grafico della centrale nucleare EPR in costruzione a Flamanville in Francia, localizzare saldature difettose che avevano portato a un nuovo aumento dei costi a 12,4 miliardi di euro.

    Frustrazione

    Il consiglio di amministrazione dell'EDF alcuni mesi fa ha discusso l'abbandono del progetto Flamanville, ma lo stato francese sostiene ancora la costruzione nonostante la frustrazione per i ritardi.

    Il progetto aveva lo scopo di mostrare la tecnologia del reattore EPR di terza generazione che EDF ha venduto a Gran Bretagna e Finlandia.

    Nel mese di settembre, EDF ha annunciato che anche un reattore EPR che sta costruendo sulla costa meridionale della Gran Bretagna sarà ritardato, e costa tra 1,9 e 2,9 miliardi di sterline (2,4-3,7 miliardi di dollari) in più rispetto a quanto inizialmente stimato.

    Un simile progetto di centrale nucleare di terza generazione EPR a Olkiluoto in Finlandia è ora in ritardo di 10 anni rispetto al programma iniziale.

    Il governo riconosce che i ritardi rischiano di intaccare gravemente la reputazione internazionale della Francia come fornitore affidabile di tecnologia per l'energia nucleare.

    Folz ha affermato che EDF dovrebbe intraprendere un massiccio investimento e una campagna di reclutamento, che era possibile solo se il governo si impegnava a "stabile, programmi a lungo termine per la costruzione di nuovi reattori e la manutenzione della flotta esistente".

    Lo stato sta considerando la costruzione di altri reattori, ma il ministro dell'Ambiente Elisabeth Borne ha insistito lunedì che non si può prendere una decisione prima che l'EDF abbia dimostrato l'effettiva operatività dell'EPR.

    La Francia fa affidamento sull'energia nucleare per il 72 per cento del suo fabbisogno di elettricità. Il governo vuole ridurla al 50 per cento entro il 2035 sviluppando più fonti di energia rinnovabile.

    Il governo ha detto che avrebbe chiuso 14 dei 58 reattori, distribuiti su 19 centrali elettriche, entro il 2035.

    Ma la Francia, di gran lunga il paese più dipendente dall'energia nucleare, non ha intenzione di eliminare del tutto questa fonte, come la Germania.

    Il settore nucleare dà lavoro a quasi un quarto di milione di persone.

    Due reattori a Fassenheim, nell'est del paese, sono ancora in funzione nonostante una durata di 40 anni scaduta due anni fa.

    L'anno scorso, una relazione parlamentare ha evidenziato carenze nella sicurezza e nella difesa delle centrali nucleari del paese, citando una serie di arresti a siti in tutto il paese.

    © 2019 AFP
